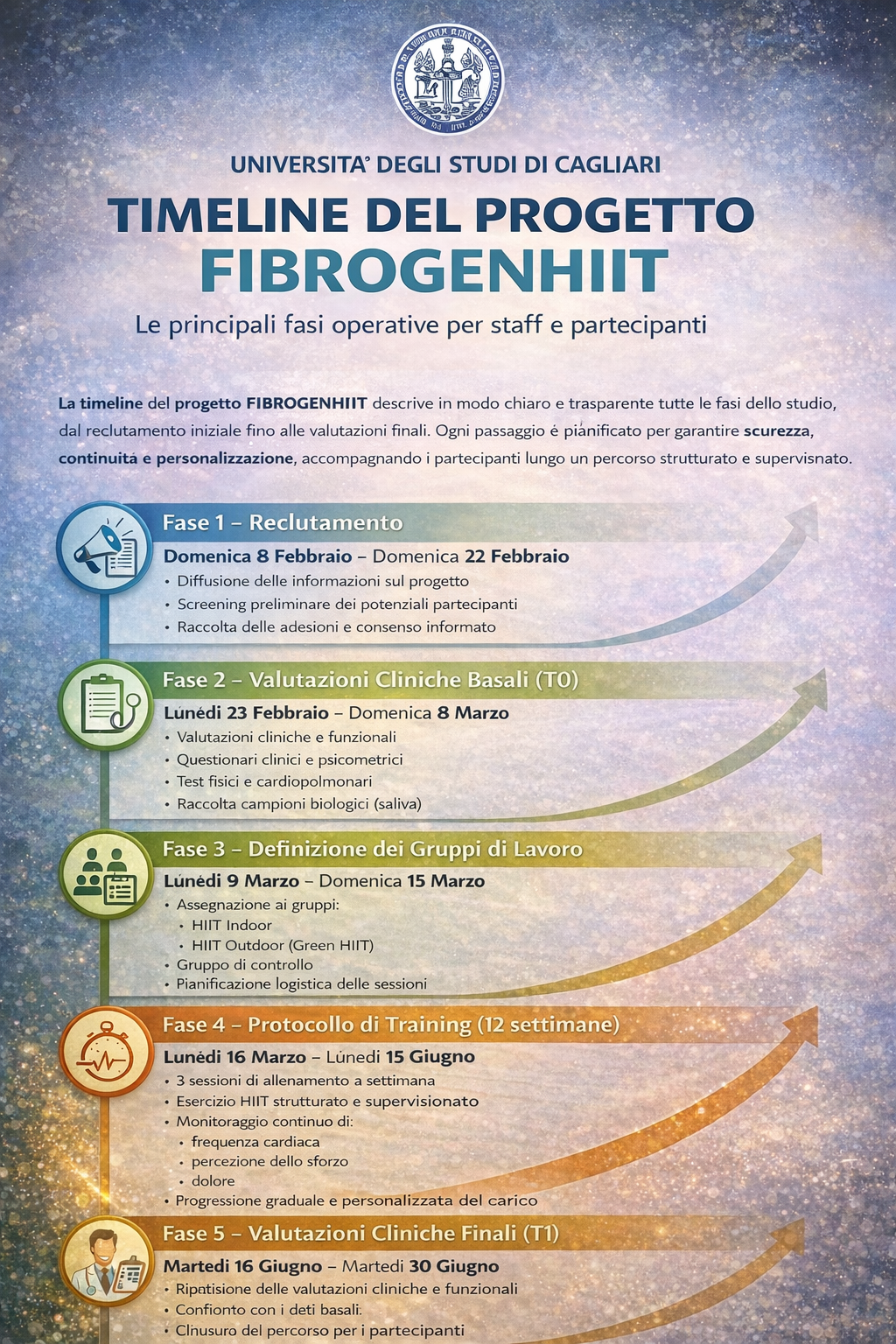

TIMELINE DEL PROGETTO

La timeline del progetto FIBROGENHIIT descrive in modo chiaro e trasparente tutte le fasi dello studio, dal reclutamento iniziale fino alle valutazioni finali.
Ogni passaggio è pianificato per garantire sicurezza, continuità e personalizzazione, accompagnando i partecipanti lungo un percorso strutturato e supervisionato.

FASI DEL PROGETTO

๐Ÿ”น Fase 1 – Reclutamento

๐Ÿ“… Domenica 8 Febbraio – Domenica 22 Febbraio (EXTENDED)

  • Diffusione delle informazioni sul progetto

  • Screening preliminare dei potenziali partecipanti

  • Raccolta delle adesioni e consenso informato

๐Ÿ‘‰ Per i partecipanti: primo contatto con il progetto
๐Ÿ‘‰ Per lo staff: verifica criteri di inclusione/esclusione e organizzazione agenda valutazioni.

๐Ÿ”น Fase 2 – Valutazioni Cliniche Basali (T0)

๐Ÿ“… Lunedì 23 Febbraio – Domenica 8 Marzo

  • Valutazioni cliniche e funzionali

  • Questionari clinici e psicometrici

  • Test fisici e cardiopolmonari

  • Raccolta campioni biologici (saliva)

๐Ÿ‘‰ Obiettivo: definire il profilo iniziale di ogni partecipante

๐Ÿ”น Fase 3 – Definizione dei Gruppi di Lavoro

๐Ÿ“… Lunedì 9 Marzo – Domenica 15 Marzo

  • Assegnazione ai gruppi e creazione schede personalizzate:

    • HIIT Indoor

    • HIIT Outdoor (Green HIIT)

    • Gruppo di controllo

  • Pianificazione logistica delle sessioni

๐Ÿ‘‰ Fase chiave per l’organizzazione operativa

๐Ÿ”น Fase 4 – Protocollo di Training (12 settimane)

๐Ÿ“… Lunedì 16 Marzo – Lunedì 15 Giugno

  • 3 sessioni di allenamento a settimana

  • Esercizio HIIT strutturato e supervisionato

  • Monitoraggio continuo di:

    • frequenza cardiaca

    • percezione dello sforzo

    • dolore

  • Progressione graduale e personalizzata del carico

๐Ÿ‘‰ Cuore del progetto: intervento sicuro, adattato e controllato

๐Ÿ”น Fase 5 – Valutazioni Cliniche Finali (T1)

๐Ÿ“… Martedì 16 Giugno – Martedì 30 Giugno

  • Ripetizione delle valutazioni cliniche e funzionali

  • Confronto con i dati basali

  • Chiusura del percorso per i partecipanti

๐Ÿ‘‰ Obiettivo: valutare i cambiamenti indotti dal protocollo
